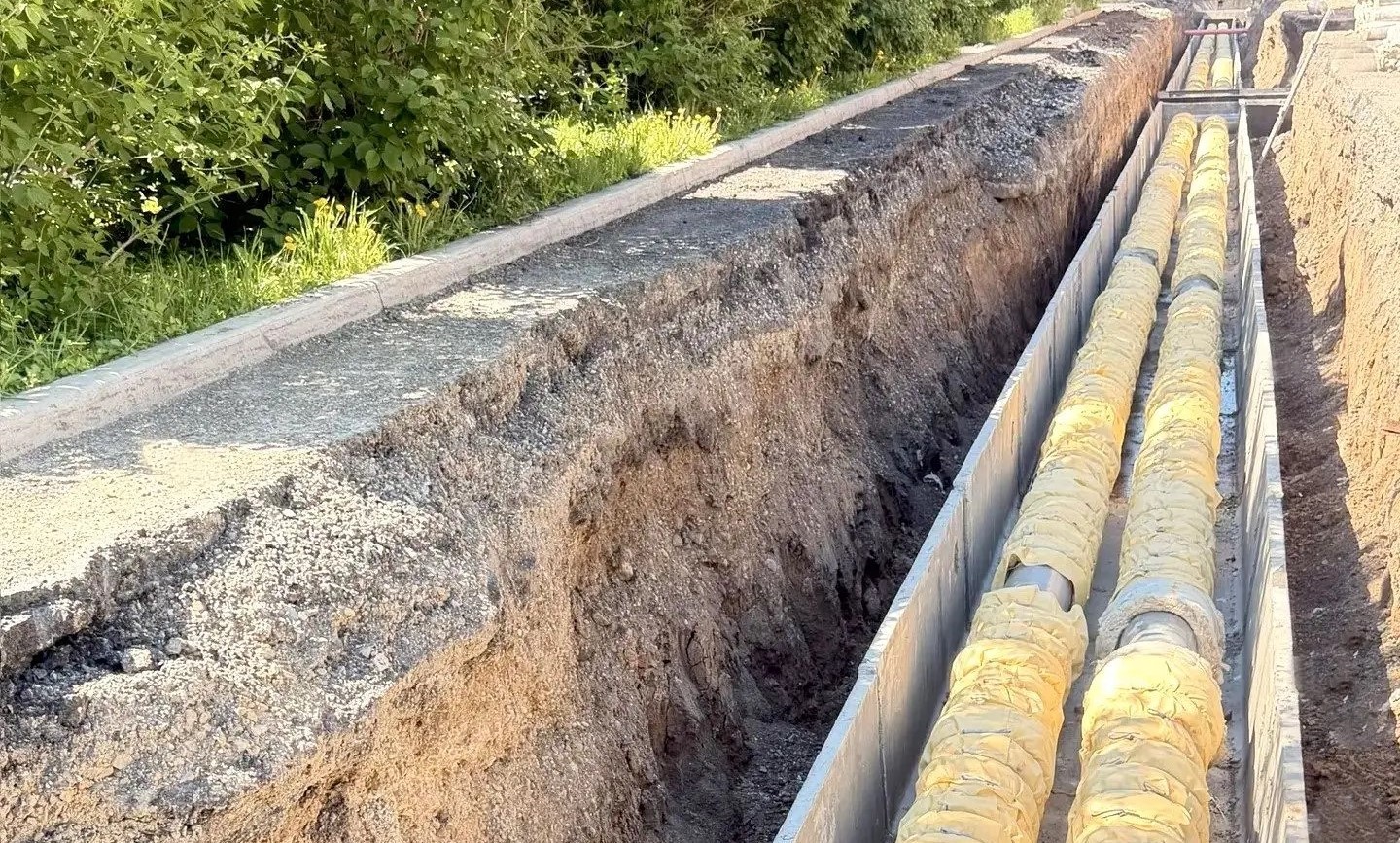

В областной столице завершили первый этап гидравлических испытаний теплосетей СГК.

Жителям Рудничного района Кемерова досрочно вернули горячую воду

С 28 мая по 10 июня специалисты СГК проверили 48% трубопроводов как на правом, так и на левом берегу столицы Кузбасса.

Повезло жителям Рудничного района, где горячую воду вернули накануне, то есть на сутки раньше запланированного срока. Сегодня восстанавливают горячее водоснабжение в жилых кварталах Центрального, Ленинского и Заводского районов.

«Для подачи ГВС в некоторые микрорайоны и дома может потребоваться больше времени, поэтому запуск продолжится 11 июня, что вписывается в сроки подачи ГВС после 14-дневных гидравлических испытаний», – предупредили в пресс-службе СГК.

Кемеровчанам посоветовали уточнять информацию по подключению горячей воды в своих управляющих компаниях.
